改造老房全过程实拍,超大户型,细节满满(老房改造户型图)

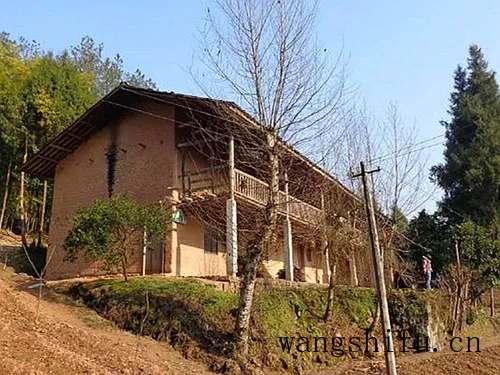

那时的主角家庭成员人口数多,集体土地占地面积又大!历经一两年预备,把十多年的家乡改建成了精巧老土的大私宅,一起来看一看吧!
改建前

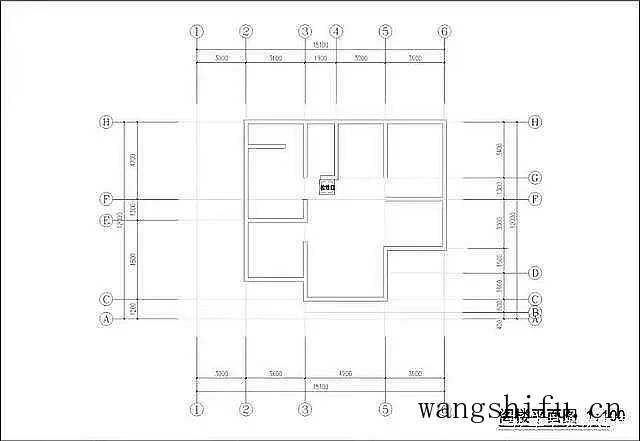

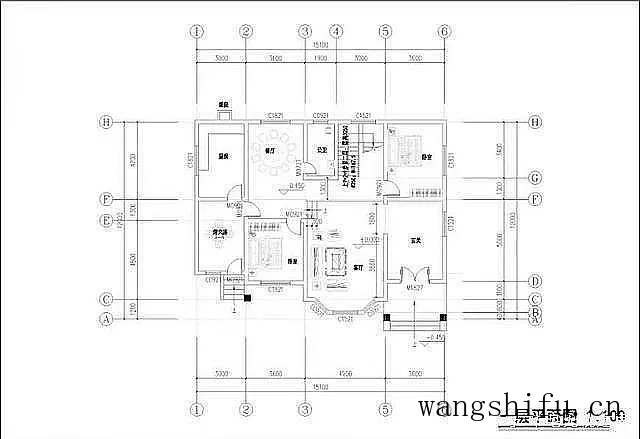

改建结构设计图

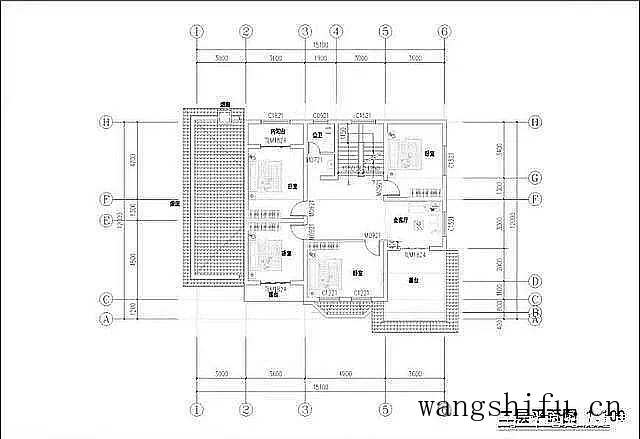

结构设计结构设计图

拆红瓦坡子,正式宣布开工前凹凸不平墙体和方砖。

打基桩井(8人1天完工,130元/米)并浇筑,墙体找平,定好基准线。安排2个师傅扎地梁钢筋。
加固地梁模板,开始浇注。

拆模板,做防潮层砖墙(45㎝)+垫砖,楼梯起步钢筋。抬预制板以后开始做架空层。

开始封砖

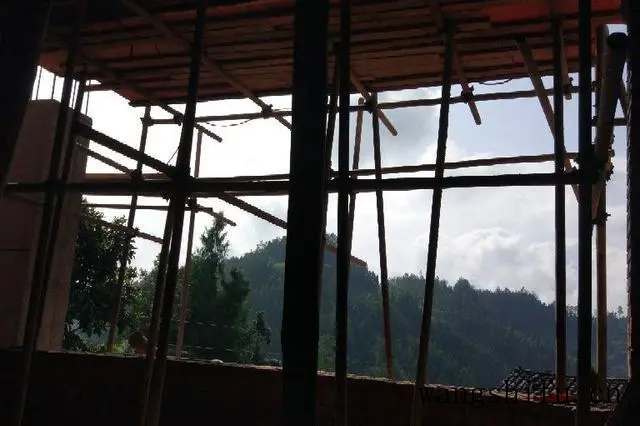

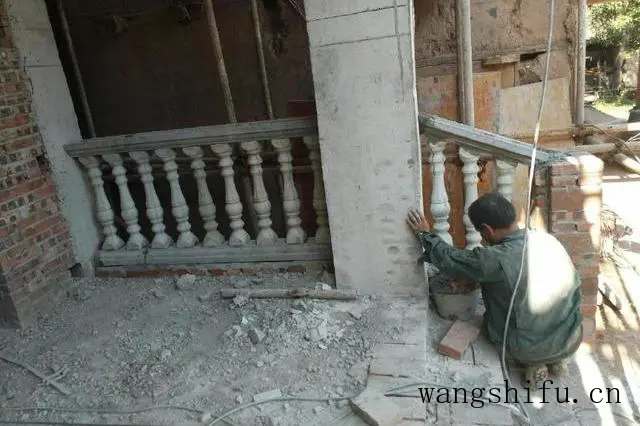

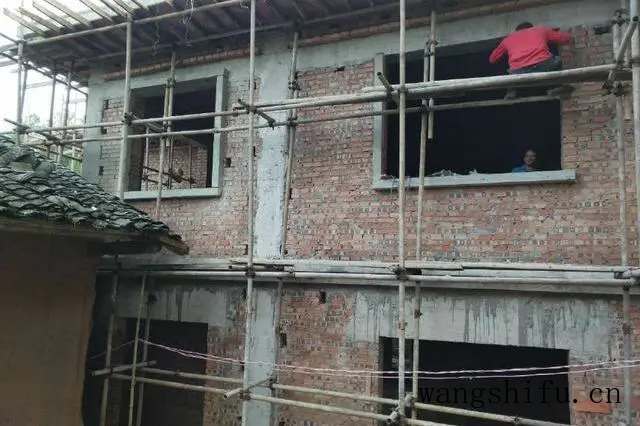

搭好外围脚手架就开始做窗户,木工砖工完工了以后,开始构造柱水泥罐柱和窗梁做模!

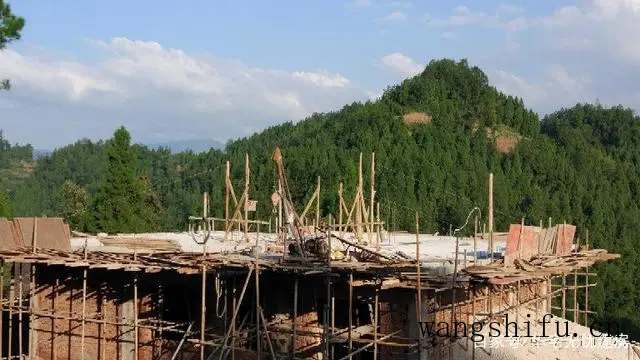

撤完构造柱模板和柱头模板,倒模时,模面光滑,气泡不多就行。一楼顶模板和楼梯开始开工。

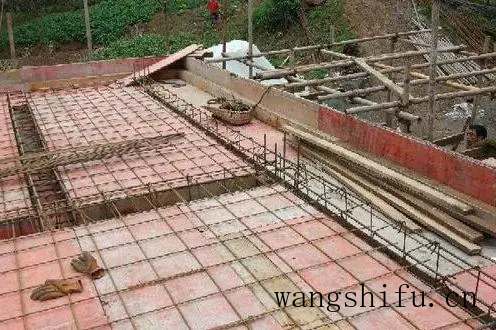

收尾一楼顶钢筋模板,屋檐水沟挑模,楼梯模板,钢筋完工!
接下来就是一楼楼顶和2楼墙壁了。4大工4小工,估计3天砖工可以完工!
那时开始搭订二楼构造柱模板,大概用砖5.5万。
二楼模板完工后,开始扎钢筋!做边沟掉模后就可以浇楼层了。
一楼模板撤了之后的样子↑

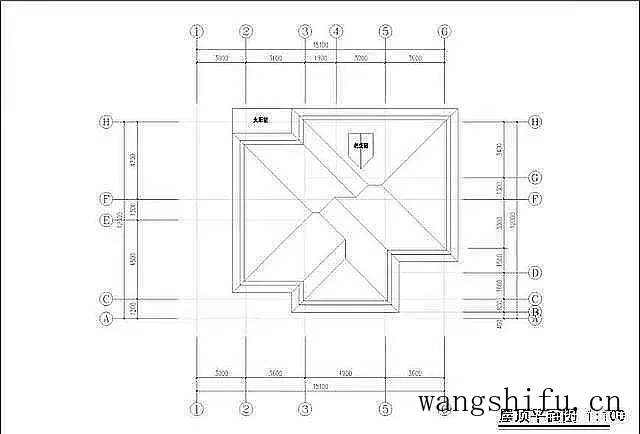

现浇二层顶比较复杂,然后做屋顶预备,屋脊做砖完工后开始做屋顶模板,划完弹好线,为扎钢筋作预备!

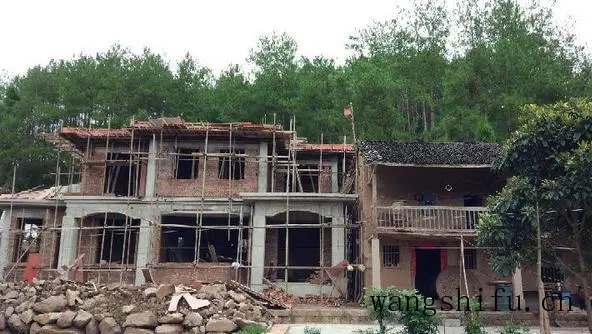

双层双向钢筋,比较慢才扎完,屋顶钢筋收尾,焊接好避雷针。然后搭建和加固脚手架,升高3米!顺利现浇好屋顶后,就进入下阶段房子外装流程!
屋顶做凹凸不平老虎窗,预备防水层基层!然后是屋顶防水,窗套,大门及边门梯子安装,一周后,收尾窗套及栏杆!

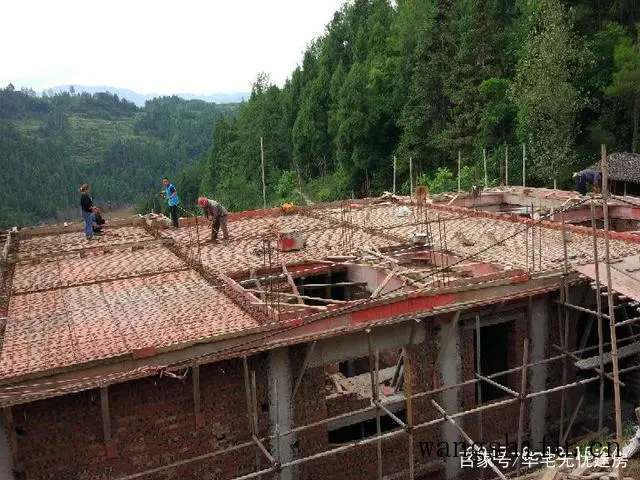

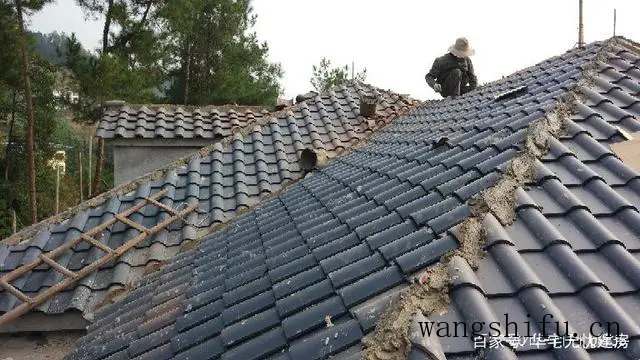

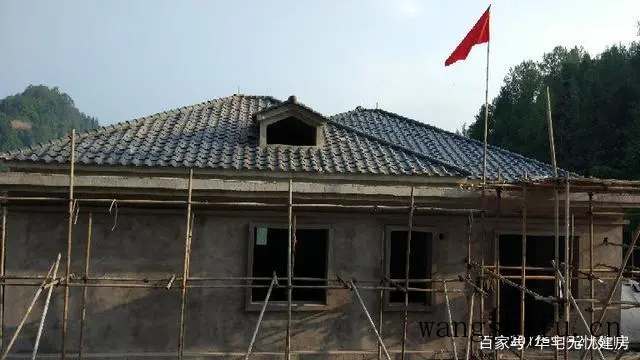

开始贴瓦,由于结构设计造型复杂,边角多,要切很多瓦,等2楼屋顶收尾,做好屋脊,继续厨房屋顶铺瓦。
请人到家现场预备木料,5百多条1000多米方条!600多米木板!加工费870元。

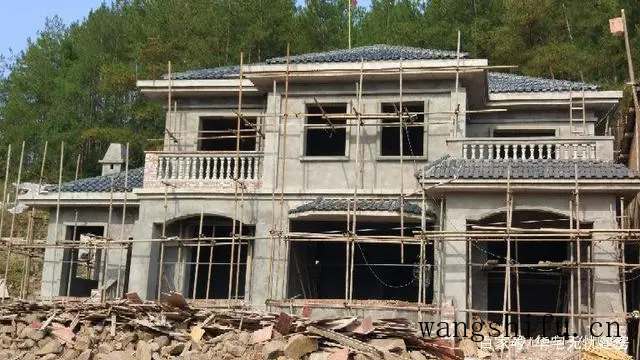

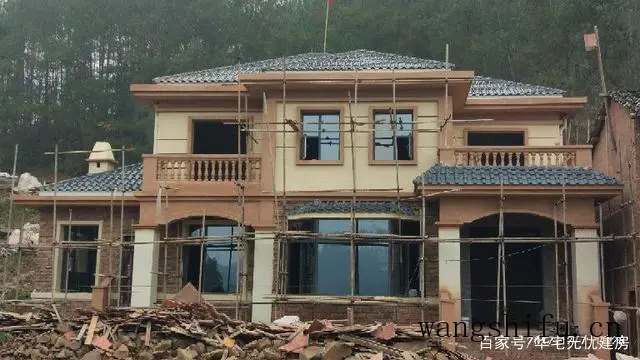

盖瓦收尾!基本主体完工,房子轮廓越来越清晰!
撤掉脚手架!房子完工!就和过年了一样!
