加气块砌体粉刷后空鼓问题浅析
随着建筑不断更新,加气块砌体在赣州地区也开始普遍采用。而加气块砌体给建筑物降低自重和造价的同时,也有些问题比较突出,如空鼓、裂缝问题。本小工就其空鼓问题浅析一下,以共勉。
加气块砌体抹灰成型后,当时看不出空鼓及裂缝,待竣工3~5个月后就出现空鼓和裂缝现象。至于产生以上情况后的原因,各说纷纭,有专家说是砌块的应力问题,还有些专家说是粉刷前的浇水湿润不够,甚至还有些专家说是抹灰施工程序问题。本小工则认为,以上情况,出现空鼓和裂缝本是建筑工程质量通病,既然是质量通病,那就是常见情况。空鼓问题的本质就是粘结力的问题,也就是说要减少空鼓情况的产生,就得从粘结力着手处理。
本小工认为可以从以下几个方面控制:
1、尽可能的减少砌体本身的收缩

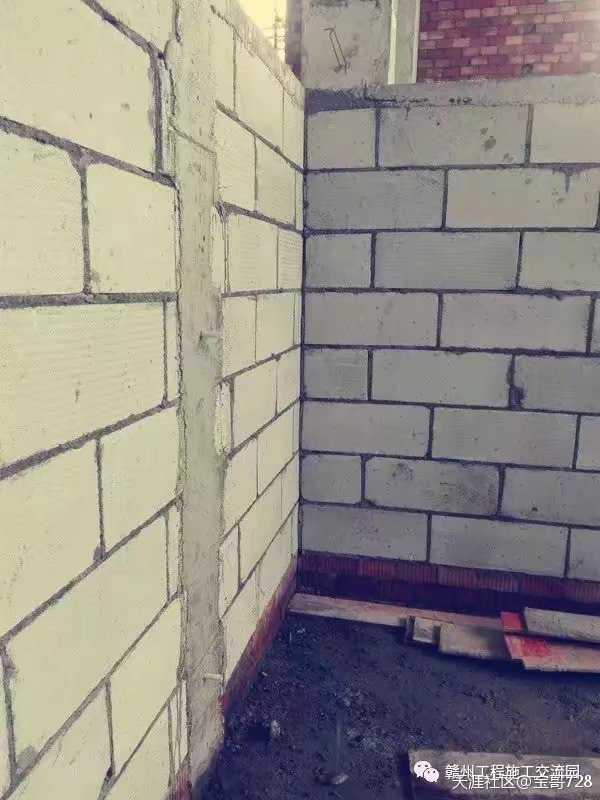

目前赣州地区的加气块的供应相当紧俏,不仅价格没得商量,供货也得提前5~7天通知才能安排出货。由于市场需求旺盛,这势必导致一些商家砌块还在帽热气就拉至施工现场了。施工老板为了抢工期就不管三七二十一,就直接用上去了,紧跟着就上抹灰。这势必导致砌体本身的收缩较大导致空鼓产生。所以应严格控制砌体上墙前的28d自然养护期,上墙含水率需控制在15%左右。然而,现在大都采用高压蒸汽养护,养护都以小时论,别说28d,能保证7d上墙就Ok了。但作为我们一线施工人员来讲,尽量保证其养护时间,毕竟拿着老板的一份工资。
2、确保抹灰前的清理工作
加气块外表有一层腻腻的粉,这一层粉在喷浆之前用水把它冲洗干净。要不然,它将严重影响界面剂和砂浆的粘结力。
3、界面剂的选材不要贪便宜。
有些供应商“挂羊头卖狗肉”,用劣质胶水冲当优品,这给施工方带来沉重的损失。在还没交付之前就大面积的空鼓。本小工在2013年的一个项目就遇到过这样的情况。所以不仅要保证胶水选材质量好,还要保证界面剂的养护时间应不少于7天。
4、加气块抹灰前的浇水湿润工作
抹灰前湿润工作非常关键,有些班组为图方便,只是在抹灰前湿润一下,这是典型的偷工。应该在抹灰前2天进行浇水湿润,且一天不少于两次为好。
5、加强抹灰后的墙面养护
墙面粉刷12H后开始浇水养护,根据当地在气候和天气情况而定,一般一天2次为宜。保证3~5天的养护时间。
6、钢丝网的处理
在不同墙体材料交接处应用每边不小于150mm热锌电焊钢网作为抗裂增强处理。
在以上几个方面能抓严把控,我相信空鼓和裂缝的现象会少很多。
